Ile trwa generalny remont mieszkania - Poznaj realny harmonogram

Michalina Kozłowska

Michalina Kozłowska

9 maja 2026

Ręce w rękawicach trzymają czerwony budzik. Czas na generalny remont mieszkania jest kluczowy.

Spis treści

Generalny remont mieszkania nie rozgrywa się w kalendarzu jak zwykłe malowanie ścian. Najwięcej czasu zabierają nie same metry kwadratowe, ale instalacje, demontaż, schnięcie materiałów i czekanie na elementy na wymiar. Na pytanie, ile trwa generalny remont mieszkania, najuczciwsza odpowiedź brzmi: zwykle od 8 do 14 tygodni, ale tylko wtedy, gdy zakres jest dobrze rozpisany, materiały są zamówione wcześniej, a ekipa nie musi czekać na decyzje po drodze.

Najważniejsze liczby na start

  • Najczęściej: pełny remont mieszkania trwa około 8-14 tygodni.
  • Przy dobrej organizacji: da się zejść do 6-8 tygodni, ale tylko przy kompletnych materiałach i sprawnej koordynacji.
  • W starym budownictwie: warto doliczyć 1-2 tygodnie buforu na ukryte usterki i poprawki.
  • Najdłużej trwają: instalacje, mokre prace i przerwy technologiczne na schnięcie tynków oraz wylewek.
  • Najkrótsze remonty: odświeżenie bez zmian instalacyjnych to zwykle kwestia kilku dni, nie miesięcy.

Ile trwa generalny remont mieszkania w praktyce

Jeśli mam podać jedną bezpieczną widełkę, to dla mieszkania o powierzchni 50-60 m² realny czas wynosi zwykle 8-14 tygodni. W takich harmonogramach nie liczy się wyłącznie robocizna, ale też przerwy na schnięcie, dostawy, pomiary i poprawki. Właśnie dlatego przy planowaniu remontu lepiej myśleć o całym procesie niż o samych dniach pracy ekipy.

Zakres prac Realny czas Co to oznacza w praktyce
Odświeżenie mieszkania 35-40 m² 5-7 dni Malowanie, listwy, drobne poprawki i brak zmian instalacyjnych.
Generalny remont 50-60 m² 8-14 tygodni Instalacje, łazienka, kuchnia, podłogi, malowanie i montaż końcowy.
Kapitalny zakres około 100 m² 3-4 miesiące Większy metraż, więcej zależności i dłuższa logistyka materiałów.
Stare budownictwo +1-2 tygodnie buforu Demontaż, nierówne podłoża, ukryte usterki i dodatkowe poprawki.

Najprostszy błąd? Liczenie tylko tego, ile dni będą pracować fachowcy. Z mojego doświadczenia to właśnie przerwy technologiczne i logistyka najczęściej rozciągają remont, a nie sam zakres robót. To prowadzi do pytania, co dokładnie zabiera najwięcej czasu.

Co najbardziej rozciąga harmonogram

Z mojego doświadczenia największe poślizgi biorą się z pięciu rzeczy: zmian projektu w trakcie, prac instalacyjnych, braku materiałów, czekania na zabudowy na wymiar i ukrytych usterek w starym lokalu. Czasem wystarczy jeden niedostępny element, żeby cały front robót stanął na kilka dni.

  • Instalacje elektryczne i hydrauliczne - jeśli trzeba przenosić punkty, wymieniać piony albo poprawiać stare prowadzenie instalacji, harmonogram wydłuża się o kolejne dni lub tygodnie.
  • Przerwy technologiczne - tynki i wylewki muszą wyschnąć, a pośpiech zwykle kończy się pęcherzami, odspojeniami albo wypaczoną podłogą.
  • Oczekiwanie na ekipę - przy dobrych fachowcach start bywa przesunięty o 2-3 tygodnie, bo kalendarz jest zwyczajnie pełny.
  • Materiały i zamówienia - brak płytek, drzwi, armatury czy kuchni na wymiar potrafi zatrzymać robotę bardziej niż sam remont.
  • Ukryte usterki - w starym mieszkaniu po zdjęciu podłóg i skuciu okładzin często wychodzi więcej niż widać było na starcie.
  • Formalności i zgody - jeśli ingerujesz w ściany, piony albo elementy wspólne, do planu dochodzi czas na uzgodnienia.

Im więcej takich punktów masz w projekcie, tym bardziej opłaca się zostawić margines bezpieczeństwa. A żeby dobrze go policzyć, warto zobaczyć sam remont rozpisany na etapy.

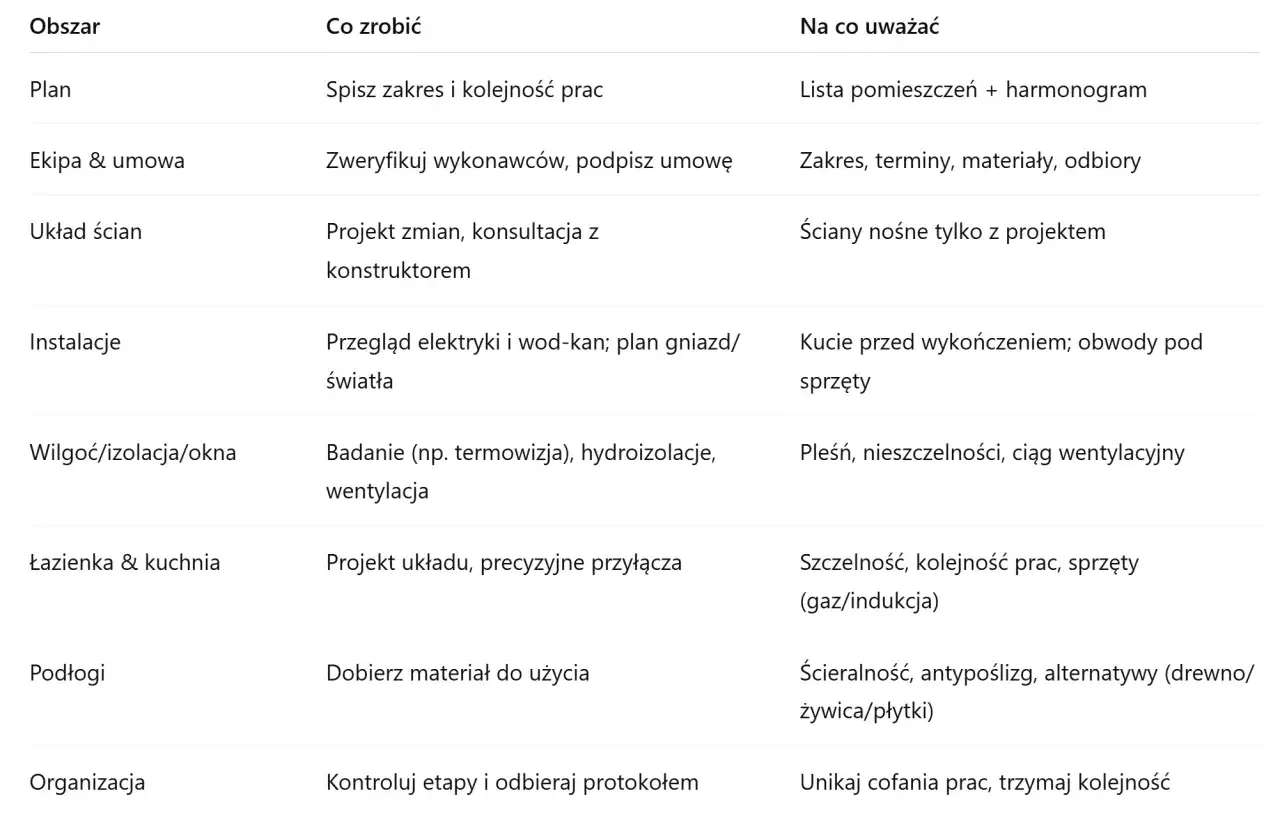

Tabela z planem remontu: ile trwa generalny remont mieszkania, zakres prac, ekipa, instalacje, podłogi i inne.

Jak wygląda remont etap po etapie

Najczytelniej planuje się remont wtedy, gdy rozbije się go na kolejne odcinki. W praktyce to właśnie kolejność prac decyduje o tym, czy mieszkanie oddasz po dwóch miesiącach, czy po czterech. Zła sekwencja oznacza poprawki, a poprawki niemal zawsze kosztują czas.

Etap Typowy czas Na co zwrócić uwagę
Demontaż i wywóz gruzu 3-5 dni W mieszkaniu z rynku wtórnego często trzeba doliczyć skuwanie starych warstw i porządne sprzątanie po rozbiórkach.
Instalacje elektryczne, hydrauliczne i grzewcze 1-2 tygodnie Ten etap powinien być zrobiony przed tynkowaniem, inaczej wracasz do kuwania.
Tynki, gładzie i wylewki 1-2 tygodnie pracy Potem dochodzi schnięcie, które w praktyce trwa zwykle kilka tygodni i nie powinno być skracane.
Płytki i hydroizolacja 1-2 tygodnie W łazience i kuchni ważna jest dokładność, nie tempo.
Podłogi, drzwi i listwy 3-5 dni Montuje się je na końcu, żeby ich nie uszkodzić podczas cięższych prac.
Biały montaż i osprzęt 3-7 dni Biały montaż to armatura, ceramika, kabina, wanna, baterie oraz osprzęt elektryczny.

Jeśli dochodzi zabudowa kuchenna albo meble robione na wymiar, dopisz jeszcze dodatkowy czas na pomiary, produkcję i montaż. To właśnie ten element często przesuwa dzień odbioru, choć sam remont jest już prawie gotowy. I tu pojawia się pytanie, jak skrócić cały proces bez psucia efektu.

Jak skrócić czas bez psucia efektu

Krótki remont nie bierze się z pośpiechu, tylko z przygotowania. Jeśli miałabym wskazać jedną rzecz, którą ludzie najczęściej niedoszacowują, byłoby to zamawianie materiałów po starcie prac. Taki ruch potrafi zatrzymać ekipę na kilka dni, a czasem na dłużej.

  1. Zamknij projekt przed wejściem ekipy. Układ gniazdek, punkty hydrauliczne, rodzaj podłóg, płytki i kolorystyka powinny być ustalone wcześniej. Każda zmiana w trakcie to ryzyko przestoju.
  2. Zamów materiały z wyprzedzeniem. Drzwi, armatura, płytki z jednej serii i kuchnia na wymiar mają swoje terminy, których nie da się przyspieszyć w ostatniej chwili.
  3. Postaw na jedną odpowiedzialną ekipę albo dobrze skoordynowane zespoły. Przestoje między kolejnymi fachowcami potrafią zjeść kilka dni bez żadnej widocznej pracy na budowie.
  4. Nie skracaj schnięcia materiałów. Przerwa technologiczna nie jest stratą czasu, tylko zabezpieczeniem przed poprawkami, które wracają po kilku tygodniach.
  5. Odbieraj etapy na bieżąco. Jeśli coś wymaga korekty, łatwiej poprawić to od razu niż po położeniu kolejnych warstw.
  6. Zostaw bufor. Przy remoncie dwumiesięcznym bezpieczny zapas to co najmniej tydzień, a przy większym zakresie nawet 10-15 procent całego planu.

Dobrze rozpisany harmonogram daje spokój, ale tylko wtedy, gdy ktoś naprawdę pilnuje kolejności i terminów. Dlatego ostatni krok to nie sama lista prac, lecz sposób ich zapisania i kontrolowania.

Jakie zapisy i bufory naprawdę chronią termin

Jeśli chcesz uniknąć rozjechania się planu, spisz nie tylko zakres prac, ale też kolejność, terminy dostaw i momenty odbiorów. W praktyce najlepiej działa prosty układ: najpierw wszystko, co ma długi termin realizacji, potem prace mokre, a na końcu montaż i wykończenie. To ogranicza liczbę sytuacji, w których jedna niedostarczona rzecz blokuje pół mieszkania.

  • Zakres robót - dokładny opis tego, co ma być zrobione, bez niedomówień typu "jeszcze się zobaczy".
  • Terminy dostaw - szczególnie dla drzwi, armatury, płytek, mebli i sprzętu AGD.
  • Odbiory etapowe - najlepiej po instalacjach, po mokrych pracach i przed montażem wykończenia.
  • Bufor czasowy - przy mieszkaniu 50-60 m² sensownie jest zostawić 1-2 tygodnie marginesu.
  • Zmiany w trakcie - każda dodatkowa poprawka powinna mieć od razu wpisany wpływ na termin.

Jeśli miałabym zostawić jedną praktyczną wskazówkę, byłaby bardzo prosta: przy planowaniu remontu przyjmij 2-4 miesiące jako realistyczny punkt wyjścia, a dopiero potem skracaj harmonogram tam, gdzie naprawdę da się to zrobić bez ryzyka. Taki plan jest zwykle lepszy niż optymistyczna wersja, która rozpada się przy pierwszym opóźnieniu dostawy.

FAQ - Najczęstsze pytania

Generalny remont mieszkania o takim metrażu trwa zazwyczaj od 8 do 14 tygodni. Czas ten obejmuje wymianę instalacji, prace mokre, przerwy na schnięcie materiałów oraz montaż końcowy i biały montaż.

Najczęstsze przestoje wynikają z braku zamówionych wcześniej materiałów, przerw technologicznych na schnięcie tynków oraz zmian w projekcie w trakcie prac. W starym budownictwie dochodzą też nieprzewidziane usterki odkryte po demontażu.

Kluczem jest zamknięcie projektu i zamówienie wszystkich materiałów przed wejściem ekipy. Dobra koordynacja fachowców oraz unikanie zmian w trakcie robót pozwala skrócić proces do minimum bez ryzyka błędów wykonawczych.

Prace nad instalacją elektryczną, hydrauliczną i grzewczą trwają zazwyczaj od 1 do 2 tygodni. Wykonanie ich przed tynkowaniem i wylewkami jest kluczowe, aby uniknąć późniejszego kucia i niepotrzebnego wydłużania harmonogramu.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi:

Udostępnij artykuł

Michalina Kozłowska

Michalina Kozłowska

Nazywam się Michalina Kozłowska i od ponad pięciu lat zajmuję się analizą rynku budownictwa oraz wnętrz. Moje doświadczenie obejmuje dogłębną wiedzę na temat najnowszych trendów, materiałów budowlanych oraz technik aranżacji przestrzeni. Jako doświadczony twórca treści, moim celem jest uproszczenie skomplikowanych danych i dostarczenie czytelnikom obiektywnej analizy, która pomoże im podejmować świadome decyzje. Zobowiązuję się do dostarczania rzetelnych, aktualnych informacji, które będą nie tylko interesujące, ale także wartościowe dla każdego, kto interesuje się tematyką budownictwa i aranżacji wnętrz.

Napisz komentarz
