Budowa bliźniaka wygląda na prostszy i tańszy wariant domu jednorodzinnego, ale budżet potrafi zaskoczyć, jeśli nie rozbijesz go na etapy. Najprościej mówiąc, odpowiedź na pytanie, ile kosztuje postawienie blizniaka, zależy od metrażu jednej połówki, standardu wykończenia, technologii i tego, czy liczysz samą bryłę, czy cały proces aż do zamieszkania. Poniżej pokazuję konkretne widełki cenowe w Polsce, najważniejsze składniki kosztu i miejsca, w których najłatwiej przepłacić.
Najkrótsza odpowiedź o budżecie, zanim wejdziesz w szczegóły
- Przy typowej połówce bliźniaka 100 m² budżet do stanu deweloperskiego to zwykle ok. 460–600 tys. zł, a pod klucz ok. 620–820 tys. zł.
- Cały bliźniak 200 m² to najczęściej ok. 920 tys.–1,2 mln zł do deweloperskiego i ok. 1,24–1,64 mln zł pod klucz.
- Najmocniej koszt podbijają: skomplikowana bryła, garaż w bryle, duże przeszklenia, mocniejsze instalacje i drogie przyłącza.
- Do kosztów budynku trzeba osobno doliczyć projekt, adaptację, geotechnikę, przyłącza i zagospodarowanie terenu.
- Bezpieczna rezerwa to 10–15% budżetu, bo w budowie bliźniaka prawie zawsze pojawiają się zmiany.
Ile kosztuje budowa bliźniaka w 2026 roku
Jeśli liczę taki dom na szybko, zaczynam od powierzchni i standardu. Dla prostego przykładu przyjmuję połówkę bliźniaka o powierzchni 100 m², bo to dobrze pokazuje proporcje i łatwo potem przeliczyć wynik na własny projekt. Najbardziej miarodajne są dziś widełki w przeliczeniu na metr kwadratowy, bo to właśnie one najlepiej oddają różnice między prostą bryłą a bardziej rozbudowaną realizacją.
W 2026 roku przy technologii murowanej i przeciętnym standardzie trzeba zakładać takie orientacyjne poziomy kosztów. To są kwoty za sam budynek, bez działki i bez większych niespodzianek terenowych.
| Etap | Koszt za m² | Połówka 100 m² | Cały bliźniak 200 m² |
|---|---|---|---|
| Stan surowy otwarty | 2 700–3 400 zł | 270–340 tys. zł | 540–680 tys. zł |
| Stan surowy zamknięty | 3 600–4 400 zł | 360–440 tys. zł | 720–880 tys. zł |
| Stan deweloperski | 4 600–6 000 zł | 460–600 tys. zł | 920 tys.–1,2 mln zł |
| Pod klucz | 6 200–8 200 zł | 620–820 tys. zł | 1,24–1,64 mln zł |
Jeżeli twoja połówka ma 120 m², po prostu dodaj około 20% do tych wartości. W praktyce właśnie tak najczęściej przelicza się koszt bliźniaka na etapie wstępnej decyzji. Trzeba też pamiętać, że przy bardziej skomplikowanym projekcie dolna granica przestaje być realna, a wtedy sensownie jest od razu przejść do analizy składowych budżetu.
Z czego składa się budżet inwestycji
Ja zwykle dzielę budżet na koszyki, bo wtedy szybciej widać, gdzie pieniądze uciekają naprawdę, a gdzie tylko wyglądają na duże. W bliźniaku łatwo skupić się na samej bryle i pominąć rzeczy, które nie są efektowne wizualnie, ale potrafią kosztować bardzo konkretnie. Najczęściej niedoszacowane są koszty formalne, przyłącza i zagospodarowanie terenu.
| Pozycja | Orientacyjny koszt | Kiedy rośnie najmocniej |
|---|---|---|
| Projekt i adaptacja | 8–25 tys. zł, projekt indywidualny 20–40 tys. zł | Gdy trzeba dopracować układ obu połówek, ścianę wspólną i instalacje |
| Badania gruntu, mapa, geodeta | 3–7 tys. zł | Na trudnej działce i przy bardziej wymagających warunkach gruntowych |
| Przyłącza mediów | 20–50 tys. zł | Gdy sieci są daleko albo trzeba robić dodatkowe odcinki infrastruktury |
| Zagospodarowanie terenu | 20–70 tys. zł | Przy ogrodzeniu, podjeździe, tarasie, odwodnieniu i utwardzeniu gruntu |
| Nadzór i formalności | 8–15 tys. zł | Gdy inwestycja trwa dłużej i wymaga częstszej kontroli zmian |
| Rezerwa budżetowa | 10–15% całego budżetu | Zawsze, bo zmiany projektu i podwyżki pojawiają się nawet przy dobrym planie |
W praktyce największą różnicę robi nie sam fakt, że to bliźniak, tylko to, jak bardzo dopracowany jest projekt. Wspólna ściana potrafi dać oszczędność materiałową, ale nie usuwa kosztu dobrej izolacji akustycznej, poprawnego połączenia konstrukcji i odpowiedniego zabezpieczenia przeciwpożarowego. To właśnie dlatego dwa podobne domy mogą różnić się ceną o kilkadziesiąt tysięcy złotych, mimo że z zewnątrz wyglądają niemal identycznie. Dopiero teraz ma sens rozbicie inwestycji na etapy budowy.

Koszt budowy bliźniaka etapami

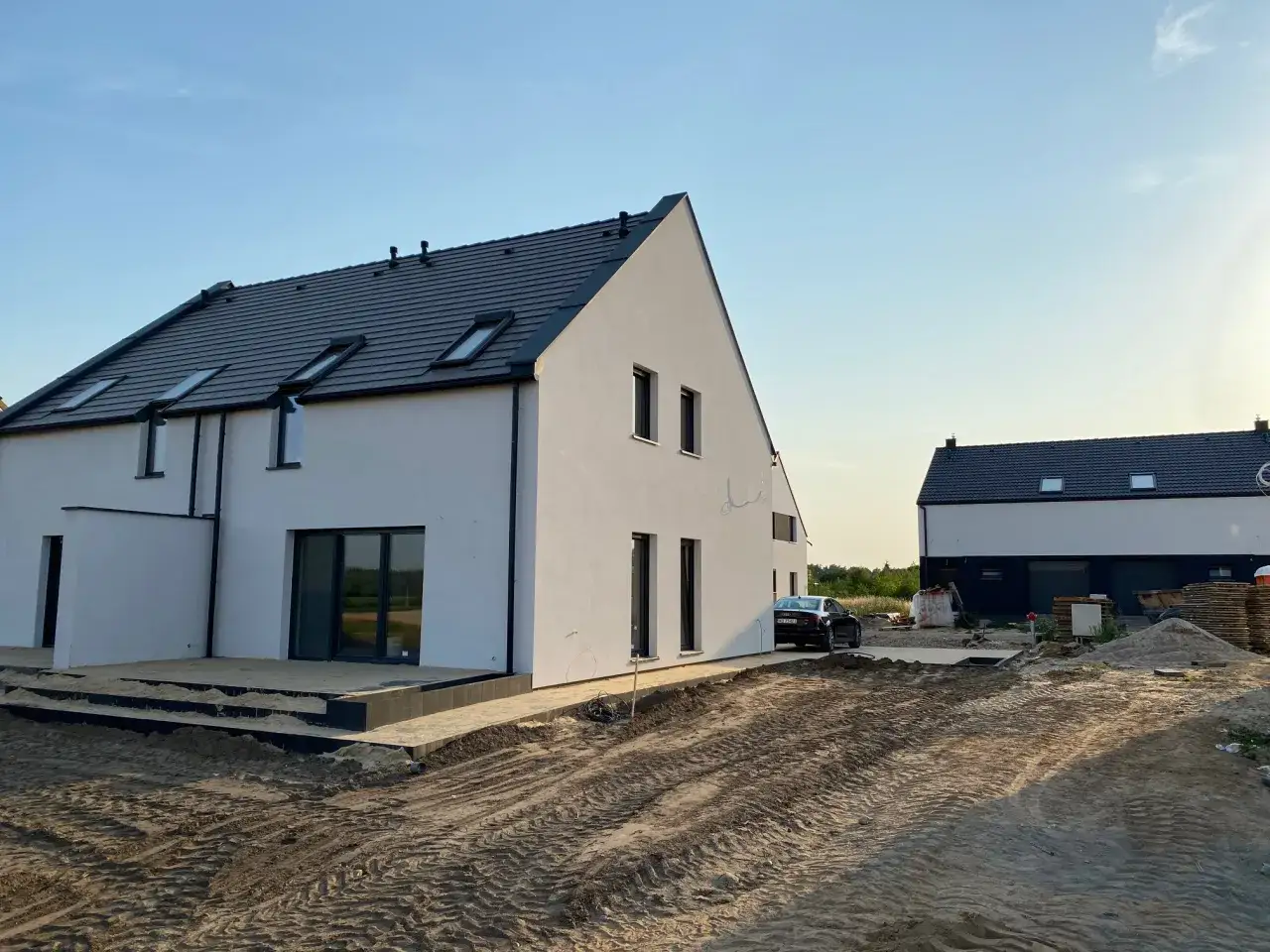

Najwygodniej patrzeć na cztery progi kosztowe: stan surowy otwarty, stan surowy zamknięty, deweloperski i pod klucz. Stan deweloperski jest tu najważniejszym punktem odniesienia, bo to właśnie ten etap najczęściej pojawia się w ofertach wykonawców i kosztorysach inwestorskich.
| Etap | Co zwykle obejmuje | Dlaczego to ważne |
|---|---|---|
| Stan surowy otwarty | Fundamenty, ściany nośne, strop, konstrukcja dachu | To etap, na którym widać już bryłę i najłatwiej ocenić, czy projekt nie jest zbyt drogi w realizacji |
| Stan surowy zamknięty | SSO plus pokrycie dachu, okna i drzwi zewnętrzne | Budynek jest zamknięty, ale nadal daleko mu do zamieszkania |
| Stan deweloperski | Instalacje, tynki, wylewki, stolarka zewnętrzna, przygotowanie pod wykończenie | To najczęstszy punkt odniesienia przy porównywaniu ofert |
| Pod klucz | Pełne wykończenie wnętrz, gotowość do wprowadzenia się | Tu koszt rośnie najmocniej przez standard materiałów i robociznę wykończeniową |
Warto też pamiętać, że zakres stanu deweloperskiego nie zawsze oznacza dokładnie to samo. Jedni wykonawcy wliczają więcej instalacji, inni dorzucają część zagospodarowania terenu, a jeszcze inni zostawiają inwestorowi niemal wszystko poza ścianami i dachem. Dlatego dwie oferty o podobnej cenie potrafią być nieporównywalne, jeśli nie czytasz ich linijka po linijce. To prowadzi do kolejnego pytania: co konkretnie podbija cenę najbardziej.
Co najbardziej podbija cenę bliźniaka
Jeśli mam wskazać trzy rzeczy, które najszybciej rozjeżdżają kosztorys, to są to bryła, instalacje i lokalizacja. Według GUS ceny produkcji budowlano-montażowej w kwietniu 2025 r. były o 3,4% wyższe niż rok wcześniej, więc nawet bez zmian projektu budowa nie tanieje sama z siebie. Jak podaje Murator, między województwami różnice potrafią sięgać 20–30%, co w praktyce oznacza, że ten sam projekt może kosztować zupełnie inaczej w zależności od miejsca.
Prosta bryła czy architektoniczne dodatki
Najtańszy jest rzut prosty, bez wykuszy, balkonów, licznych załamań i dziwnych narożników. Każdy taki detal oznacza więcej fundamentu, więcej ocieplenia, więcej obróbek i większe ryzyko poprawek. Z mojego doświadczenia wynika, że właśnie na tym etapie inwestorzy najczęściej mylą „ładniejszy projekt” z „niewielką różnicą w cenie”, a różnica bywa odczuwalna.
Garaż, duże przeszklenia i dach
Garaż w bryle domu potrafi dołożyć do inwestycji kilkadziesiąt tysięcy złotych, a duże okna tarasowe i rozbudowana stolarka jeszcze podnoszą koszt. Podobnie działa dach wielospadowy: wygląda efektownie, ale wymaga więcej materiału, robocizny i dokładniejszego wykonania. W bliźniaku taka „efektowność” rzadko jest tania.
Przeczytaj również: Ile kosztuje remont kawalerki 30 m? Sprawdź, co wpływa na ceny
Technologia i instalacje
Pompa ciepła, rekuperacja, ogrzewanie podłogowe w całym domu czy lepsza izolacja ściany wspólnej są sensowne, ale kosztują. Czasem to właśnie one robią największą różnicę między projektem „na papierze” a realnym budżetem inwestora. Jeśli ktoś zakłada energooszczędność od początku, powinien uczciwie doliczyć ją do całości, zamiast traktować jako drobny dodatek na końcu.
W praktyce to właśnie suma tych detali sprawia, że bliźniak przestaje być „prostym, tańszym domem”, a staje się konkretną inwestycją z własnymi ograniczeniami. I tu naturalnie pojawia się porównanie z innymi typami zabudowy.
Bliźniak na tle domu wolnostojącego i szeregowca
Bliźniak jest dla mnie klasycznym kompromisem. Z jednej strony daje więcej swobody niż szeregowiec, z drugiej zwykle kosztuje mniej niż podobny metraż w domu wolnostojącym. Największa przewaga pojawia się wtedy, gdy działka jest droga, a inwestor chce zachować sensowny poziom prywatności bez przepalania budżetu na sam grunt.
| Kryterium | Bliźniak | Dom wolnostojący | Szeregowiec |
|---|---|---|---|
| Koszt budowy | Zwykle kilka do kilkunastu procent niższy niż wolnostojący | Najwyższy przy podobnym metrażu | Zazwyczaj najniższy |
| Koszt działki | Często niższy, bo potrzebujesz mniejszej parceli | Najczęściej najwyższy | Najniższy lub bardzo niski w przeliczeniu na lokal |
| Prywatność | Dobra, ale zależna od układu wejść i ogrodu | Najlepsza | Najniższa |
| Możliwość zmian | Dobra, ale ograniczona wspólną ścianą | Największa | Ograniczona |
| Eksploatacja | Zwykle nieco niższa niż w domu wolnostojącym | Najwyższa | Bywa niska, ale dochodzą części wspólne |
Jeśli działka jest droga albo trudna do znalezienia, bliźniak często broni się najlepiej. Jeśli jednak priorytetem jest absolutna prywatność, pełna swoboda rozbudowy i maksimum niezależności, wtedy dom wolnostojący wygrywa mimo wyższego kosztu. Z takiego porównania bardzo naturalnie wynika pytanie o to, jak policzyć własny budżet bez zgadywania.
Jak policzyć własny budżet bez kosztownych pomyłek
Ja liczę to zawsze w prosty sposób: powierzchnia razy stawka za m², do tego koszty stałe i na końcu rezerwa. Wzór wygląda banalnie, ale działa lepiej niż jeden „magiczny” koszt z katalogu, bo od razu pokazuje, gdzie kończy się teoria, a zaczyna realna budowa.
- Ustal, czy liczysz jedną połówkę, czy cały bliźniak. To zmienia skalę budżetu o setki tysięcy złotych.
- Wybierz etap wykończenia. SSO, SSZ, stan deweloperski i pod klucz to zupełnie różne poziomy kosztu.
- Dolicz pozycje stałe: projekt, adaptację, geodetę, badania gruntu i przyłącza mediów.
- Sprawdź, czy porównywane oferty mają ten sam zakres. Inaczej „tańsza” wycena może być po prostu uboższa.
- Jeśli bierzesz generalnego wykonawcę, przygotuj się na koszt wyższy o 10–20% niż przy systemie gospodarczym, ale z mniejszym ryzykiem chaosu i przestojów.
- Na końcu dodaj 10–15% rezerwy na zmiany projektu, drobne poprawki i wzrost cen materiałów.
Najbardziej zdradliwe są małe decyzje. Dodatkowe okno, mocniejsza izolacja, inny dach czy większy garaż nie wyglądają groźnie osobno, ale razem potrafią przesunąć inwestycję o kilkadziesiąt tysięcy złotych. Właśnie dlatego warto domknąć kosztorys jeszcze jednym, bardzo praktycznym filtrem.
Co sprawdzić przed podpisaniem kosztorysu
Zanim zaakceptujesz ofertę, sprawdź trzy rzeczy: zakres robót, standard materiałów i wyłączenia. W bliźniaku szczególnie łatwo pomylić oszczędność z niedoszacowaniem, bo część elementów wygląda na drobiazgi, a potem okazuje się, że wymagają osobnego budżetu. To dotyczy zwłaszcza ściany wspólnej, akustyki, stolarki i zagospodarowania terenu.
- Czy oferta obejmuje dokładnie ten sam zakres po obu stronach budynku.
- Czy „stan deweloperski” oznacza to samo u wykonawcy i u ciebie.
- Czy w cenie są materiały, transport, rusztowania i wywóz odpadów.
- Czy przewidziano koszty dodatkowe dla ściany wspólnej, izolacji i zabezpieczeń ppoż.
- Czy budżet ma realną rezerwę, a nie tylko optymistyczny margines na papierze.
Mój prosty filtr jest taki: jeśli oferta nie rozpisuje etapów, materiałów i wyłączeń, to nie jest jeszcze gotowa do porównania. W bliźniaku bardzo łatwo pomylić oszczędność z niedoszacowaniem, a różnica między tymi dwiema rzeczami wychodzi dopiero na placu budowy.
